日前,由山西建投四建集团承建的太原市集中供热阳曲热源厂项目进行6×168MW循环流化床锅炉燃烧试运行。集团党委专职副书记、副董事长、工会主席李继军等出席燃烧仪式。

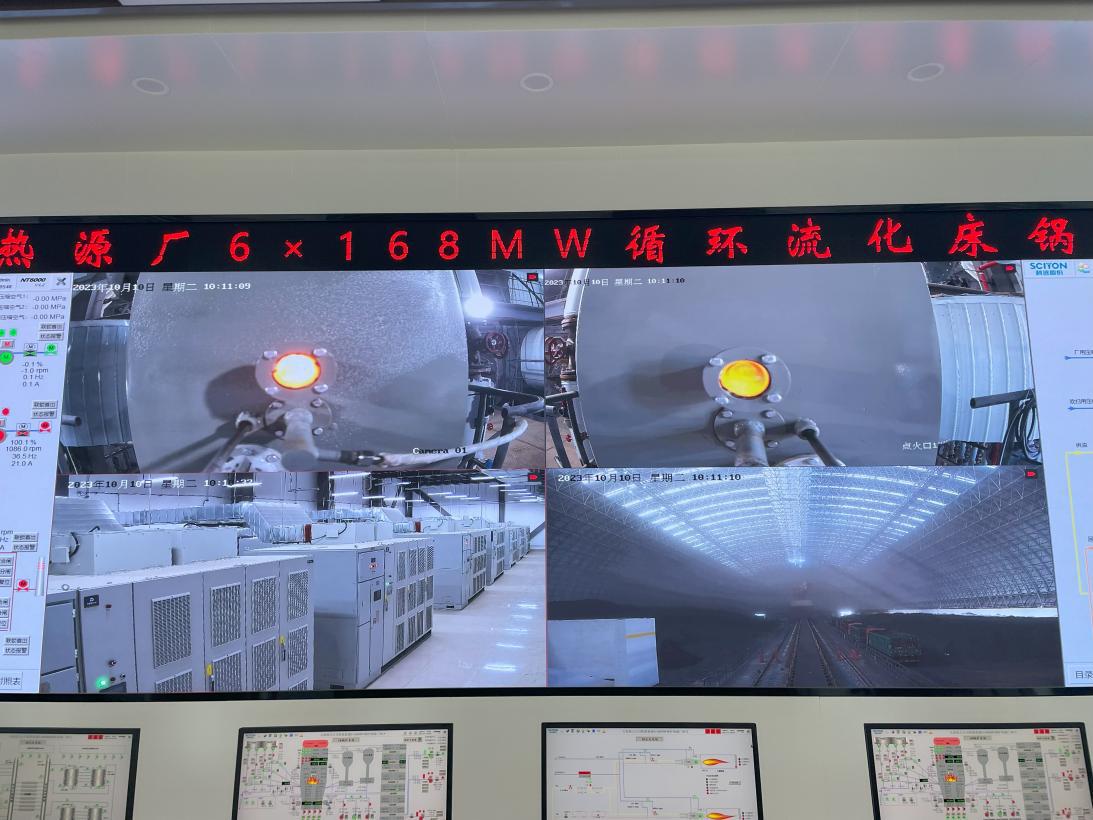

上午十时整,启动燃烧按钮,锅炉燃烧一次乐成,标记着该工程正式启用。

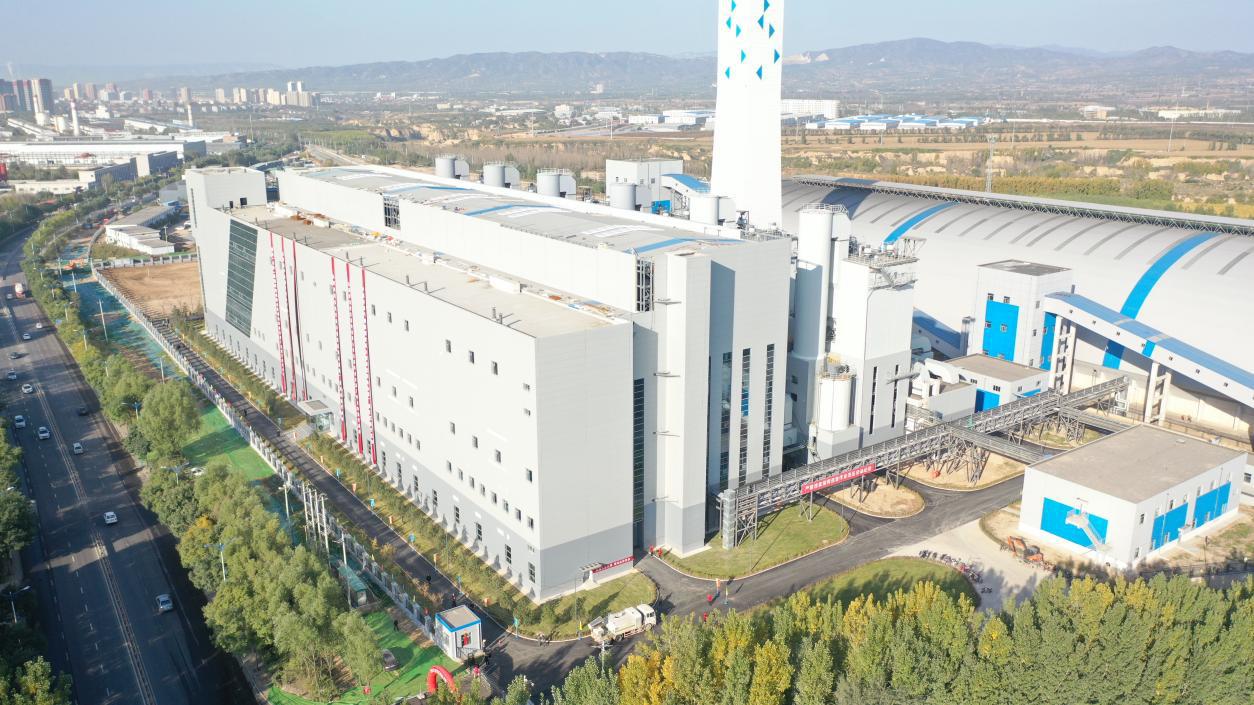

太原市集中供热阳曲热源厂建筑装置工程位于阳曲县城北部,占地271.35亩,总建筑面积6.6万余平方米,单体建筑54个。供热面积2000万平米。装置6台168MW燃煤循环流化床热水锅炉、16台皮带机、1台C型翻车机、1台斗轮取料机以及配套设备管道。项目于2021年4月1日开始施工,2023年10月10日燃烧试运行。项目投运后将成为全国供热规模最大的清洁燃煤热源厂,对弥补太原市集中供热缺口、增进供热全笼罩、提高供热系统宁静性、加速推进新宝会资源节约型和情况友好型都会具有重要意义。
